Códigos de red peninsular
Te explicamos cómo poner en servicio un módulo de generación de electricidad conectado a la red de distribución peninsular, de acuerdo con la normativa vigente.
- Las instalaciones de autoconsumo sin excedentes.
- Las instalaciones de autoconsumo con excedentes de potencia igual o inferior a 15 kW, ubicadas en suelo urbanizado.
- Tipo A: conexión inferior a 110 kV y potencia entre 0,8 kW y 100 kW.
- Tipo B: conexión inferior a 110 kV y potencia superior a 100 kW e igual o inferior a 5 MW.
- Tipo C: conexión inferior a 110 kV y potencia superior a 5 MW e igual o inferior a 50 MW.
- Tipo D: conexión igual o superior a 110 kV o potencia superior a 50 MW.
- Notificación Operacional de Energización (EON): permite energizar la red interna del módulo antes de su puesta en servicio.
- Notificación Operacional Provisional (ION): permite operar de forma provisional y realizar las pruebas de conformidad.
- Notificación Operacional Definitiva (FON): permite operar el módulo de forma definitiva. Para obtenerla, debes aportar el Certificado Final del MGE, según la normativa técnica aplicable definida en la Norma Técnica de Supervisión de la Conformidad para generadores. Para aquellos titulares de MGE que deban aportar un “Certificado Final de MGE” emitido por un instalador autorizado, te facilitamos la siguiente plantilla de ejemplo.
Con la aprobación del Real Decreto 647/2020, de 7 de julio, por el que se regulan aspectos necesarios para la implementación de los códigos de red de conexión de determinadas instalaciones eléctricas, los Gestores de la Red de Distribución (GRD) han definido la Guía de puesta en servicio para módulos de generación de electricidad conectados a la red de distribución.
¿A qué instalaciones se aplica este procedimiento?
Este procedimiento se aplica a los Módulos de Generación de Electricidad (MGE) con una capacidad máxima igual o superior a 0,8 kW, incluidos en el ámbito del Reglamento (UE) 2016/631.
Instalaciones excluidas
Quedan excluidas:
¿Cómo se clasifican los módulos de generación?
Los MGE conectados al Sistema Eléctrico Peninsular se clasifican según su potencia y la tensión del punto de conexión.
Tipos de módulos de generación
¿Qué pasos debes seguir para la puesta en servicio?
Para poner en servicio un MGE, el titular debe solicitar al Gestor de la Red de Distribución (GRD) varias notificaciones operacionales.
Tipos de notificaciones operacionales
La Notificación Operacional Limitada (LON) está derogada desde el 2 de octubre de 2024.
Procedimiento según el tipo de módulo
El procedimiento de puesta en servicio varía en función del tipo de MGE (A, B, C o D).
En la página puedes consultar los esquemas específicos para cada caso.

Notificaciones Operacionales MGE Tipo B,C y D

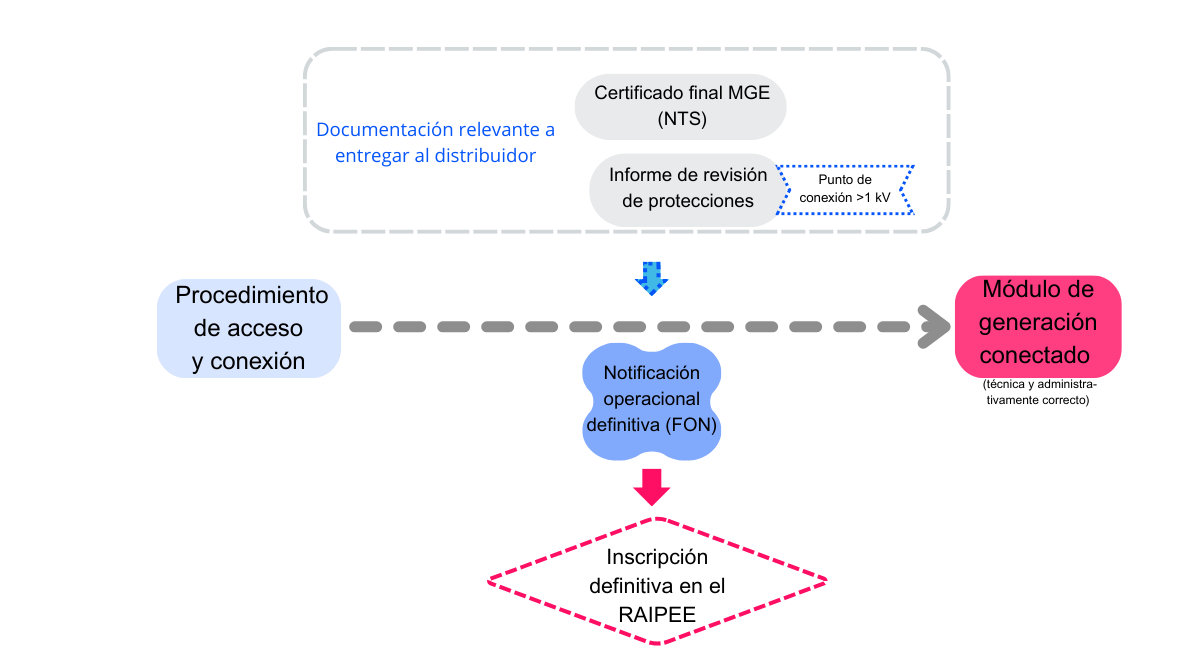

Notificaciones Operacionales MGE Tipo A (≤100 kW)

Más información
Para conocer todos los detalles del procedimiento y la documentación que debes presentar, consulta la Guía de puesta en servicio para módulos de generación de electricidad conectados a la red de distribución.
