Procediment de posada en servei de nous mòduls de generació d’electricitat

Connectats a la xarxa de distribució peninsular

    Amb l’aprovació del Reial decret 647/2020, de 7 de juliol, pel qual es regulen aspectes necessaris per a la implementació dels codis de xarxa de connexió de determinades instal·lacions elèctriques, els Gestors de la Xarxa de Distribució (GRD) han definit la Guia de posada en servei per mòduls de generació d’electricitat connectats a la xarxa de distribució.

    A qui aplica?

    El Reial decret 647/2020 aplica als Mòduls de Generació d’Electricitat (MGE) inclosos en l’àmbit d’aplicació del Reglament (UE) 2016/631, és a dir, aquells MGE de capacitat màxima igual o superior a 0,8 kW, excepte:

    • Les instal·lacions de generació dels consumidors acollits a la modalitat d’autoconsum sense excedents.
    • En les modalitats d’autoconsum amb excedents, les instal·lacions de producció de potència igual o inferior a 15 kW ubicades en sòl urbà i que disposin de les dotacions i serveis requerits per la legislació urbanística

    Com es classifiquen els MGE?

    Segons l’article 8 del Reial decret 647/2020, els MGE connectats al Sistema Elèctric Peninsular (SEPE) tenen un nivell de significativitat segons la seva capacitat màxima i la tensió del seu punt de connexió que s’estableixen a continuació:

    • Tipus A: MGE amb punt de connexió de tensió inferior a 110 kV i capacitat màxima igual o superior a 0,8 kW i igual o inferior a 100 kW.
    • Tipus B: MGE amb punt de connexió de tensió inferior a 110 kV i capacitat màxima superior a 100 kW i igual o inferior a 5 MW.
    • Tipus C: MGE amb punt de connexió de tensió inferior a 110 kV i capacitat màxima superior a 5 MW i igual o inferior a 50 MW.
    • Tipus D: MGE amb punt de connexió de tensió igual o superior a 110 kV o capacitat màxima superior a 50 MW.

    Quin procediment haig de seguir?

    Amb l’entrada en vigor del Reial decret 647/2020, el titular del MGE ha de sol·licitar al GRD quatre notificacions operacionals definides a l’article 2 del Reglament (UE) 2016/631:

    • Notificació Operacional d’Energització (EON): una notificació emesa pel GRD al titular d’un MGE abans de l’energització de la seva xarxa interna.
    • Notificació Operacional Provisional (ION): una notificació emesa pel GRD al titular d’un MGE que li permet operar mitjançant l’ús de la connexió de la xarxa durant un període de temps limitat, així com iniciar les proves de conformitat per garantir el compliment de les especificacions i requisits pertinents.
    • Notificació Operacional Definitiva (FON): una notificació emesa pel GRD al titular d’un MGE que li permet operar un MGE mitjançant la connexió a la xarxa. El titular ha d’aportar el “Certificat Final de MGE” segons està definit en la Norma Tècnica de Supervisió de la Conformitat per a generadors SENP.  Per aquells titulars de MGE que hagin d’aportar un “Certificat Final de MGE” emès per un instal·lador autoritzat, et facilitem la següent plantilla d’exemple
    • Notificació Operacional Limitada (LON) (DT 1ª RD 647/2020): una notificació emesa pel GRD al titular d’un MGE segons la disposició transitòria primera del Real Decreto 647/2020 que estableix la concessió transitòria de notificacions operacionals limitades fins a l’acreditació de compliment dels requisits derivats dels codis de xarxa de connexió europeus segons està definit en la Norma Tècnica de Supervisió de la Conformitat per a generadors SENP.

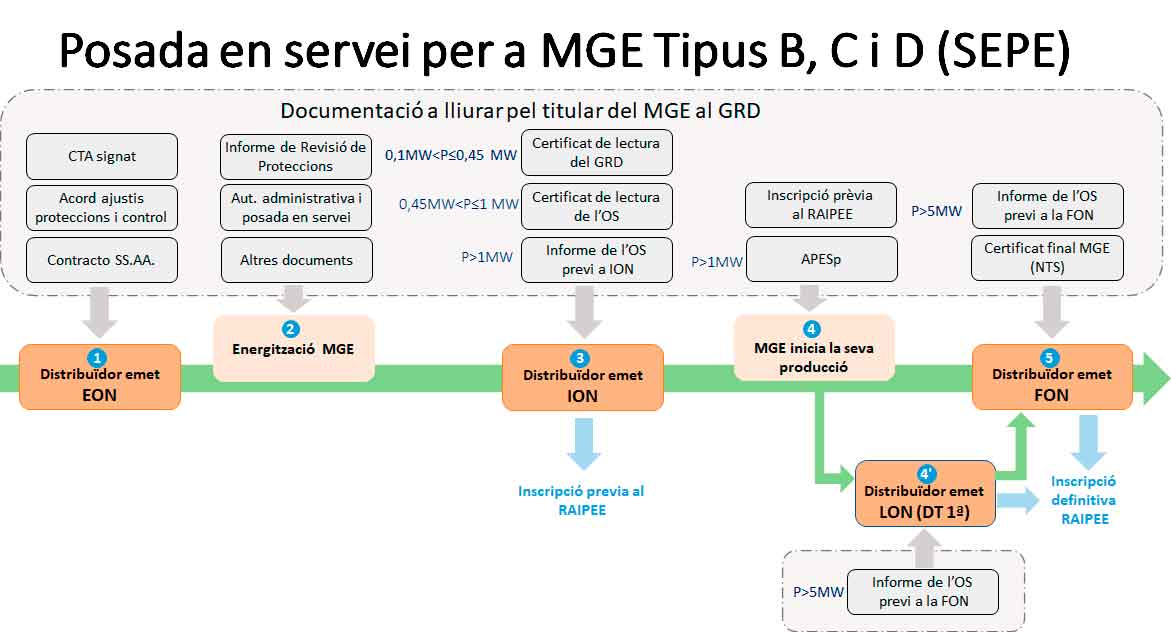

    A continuació, està representat el procediment per la posada en servei dels MGE segons el seu nivell de significativitat:

    Pots consultar els detalls del procediment i documents a entregar en la Guia de posada en servei per mòduls de generació d’electricitat connectats a la xarxa de distribució.
